陕西钻孔压浆工程施工流程及要点

来源:http://shanx.ayshjx.com/news684490.html   发布时间:2021/9/15 14:01:00

安阳市世恒机械设备贸易有限公司的路面钻孔工程队,预应力张拉施工队,沥青注浆施工队,施工经验丰富,欢迎来电咨询。

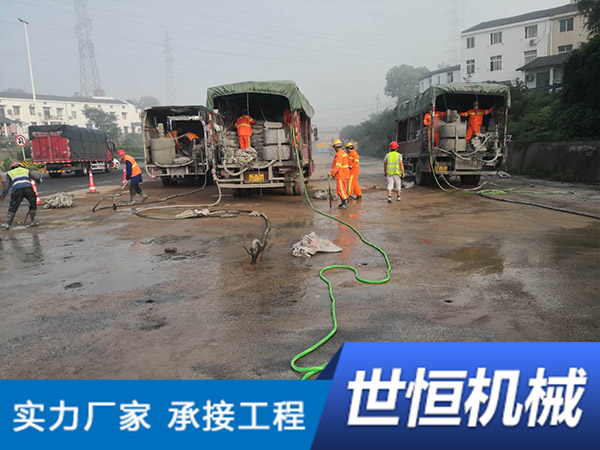

   在进行路面钻孔陕西压浆工程施工前,需要******行准备工作,也就是对病害的板块进行统计调查,并对需进行压浆的板块进行编号。对需进行压浆的板块进行布设压浆孔。施工前备足所有施工材料。陕西钻孔压浆时,需要用到的设备有手持式钻孔机、柴油空压机、灰浆泵、灰浆搅拌机、紧固装置膨胀螺栓压浆头、发电机、运输车、拖拉机等。

   钻孔陕西压浆工程施工时,先要在路面上进行钻孔。路面面层为砼板块,每板块设5个灌浆孔,板的四个直角边40cm-60cm 处各设1个,板中间1个。钻孔机就位时钻头必须对准孔位。因路面面层为水泥砼,硬度比较大,所以采用钻具开孔,钻取水泥砼路面面层直至孔深停机。钻孔孔径与压浆头直径相匹配且压浆头直径小于孔径1-2mm。孔深为混凝土面层向下2-5cm。钻孔机停机后立即移至下一个孔位,重复1-2的步骤。

   钻孔结束后,用钻具气压进行清孔。清孔结束后将孔封塞,防止灰尘杂物掉入孔内。压浆前先对压浆管线与设备进行检查,在确认运转正常后再制浆。将压浆机置于压浆位置,起动搅拌机,将水泥、粉煤灰、水、早强剂、铝粉按比例倒入搅拌机进行拌浆。拌浆时应将浆液搅拌至无灰团方可使用,使用中应持续搅拌,防止沉淀。


   将压浆机压力管下口装上专用压头,伸至孔内,人工将压头跟水泥板块拧紧固定,然后对每个孔再进行压浆。压力表的读数控制在0.2-0.5mpa,稳压一定时间压力表读数不下降后关掉送浆阀门,将压头取出,立即用木塞将孔塞紧,以防止浆液从孔口冒出,换下一个孔再进行压浆。在压浆过程中如有邻孔或接缝中溢浆或无溢浆而板块略有上升应立即关掉送浆阀门,将压头取出换至下一个孔。

路面钻孔工程队了解水泥路面钻孔注浆流程,预应力张拉施工队告诉你预应力张拉顺序,沥青注浆施工工艺是怎样的,这些问题,安阳市世恒机械设备贸易有限公司都能为你解答。
